Ce projet porte sur la construction de plusieurs citernes industrielles au sein du site minier d’ITY. Conçues pour le stockage sécurisé de liquides (eau, carburants ou produits techniques), ces structures répondent aux normes strictes de durabilité, de sécurité et d’environnement propres aux sites extractifs. Les travaux incluent les études préalables, la préparation du terrain, le génie civil, le montage des cuves, ainsi que les raccordements aux réseaux existants.
| Étape | Description | Dates |
|---|---|---|
| Études et conception technique | Dimensionnement des citernes, choix des matériaux, plans de fabrication. | 01 – 05 avril 2024 |
| Découpe et assemblage des tôles | Découpe au plasma ou chalumeau, cintrage des viroles, points de soudure. | 06 – 12 avril 2024 |

| Soudure complète des corps de citernes | Assemblage des fonds bombés, soudures circulaires, piquages d’entrée/sortie. (Photo du haut) | 13 – 22 avril 2024 |
| Montage des pieds et supports | Fabrication et soudure des supports au sol selon les plans. | 23 – 26 avril 2024 |
| Test d’étanchéité | Remplissage partiel, vérification de la pression et des soudures. | 27 – 30 avril 2024 |

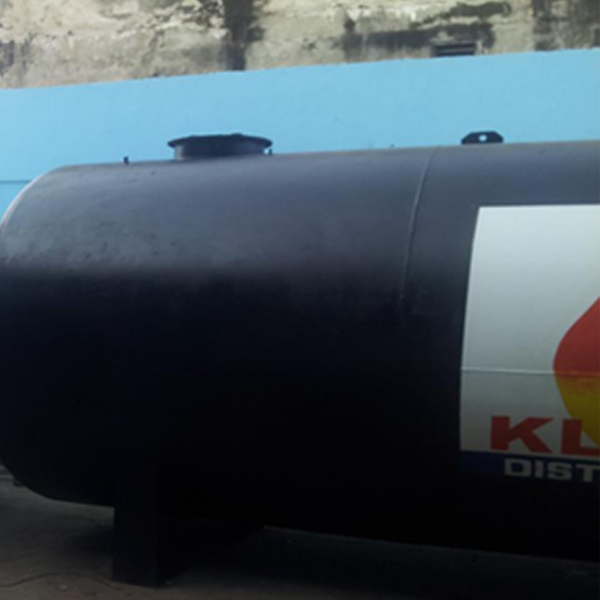

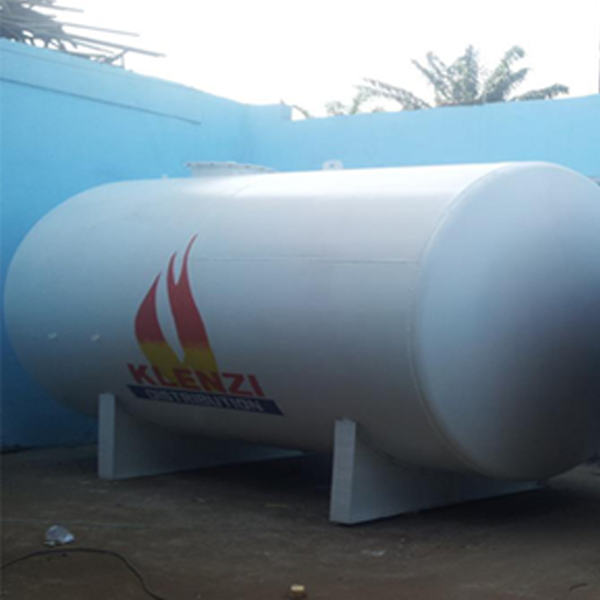

| Traitement anticorrosion & peinture | Ponçage, application de primaire et de peinture (noire/blanche). (Photo du bas) | 01 – 10 mai 2024 |
| Transport et installation sur site | Transport par camion grue, positionnement sur plots béton, alignement. | 11 – 15 mai 2024 |
| Contrôle final & mise en service | Inspection client, test de remplissage, mise en sécurité. | 16 – 20 mai 2024 |
